2023年海南省级医疗卫生重点项目一季度实现“开门红”

2023年04月03日 18:46   海南日报

4月2日,记者从海南省卫生健康委获悉,海南省省级医疗卫生重点项目实现一季度“开门红”。

2月6日,上海交通大学医学院附属瑞金医院海南医院(海南博鳌研究型医院)二期项目开工建设。截至3月31日,包含省疾控中心异地项目在内的6个重点项目累计完成投资39062万元,年度投资完成率20%,一季度投资完成率111%。

海南省疾病预防控制中心异地新建项目:累计完成总工程量99%。主体结构和砌体结构完成,机电工程完成91%,幕墙工程完成91%,装修工程完成76%。累计完成投资3000万元,年度投资完成率42%,一季度投资完成率100%。

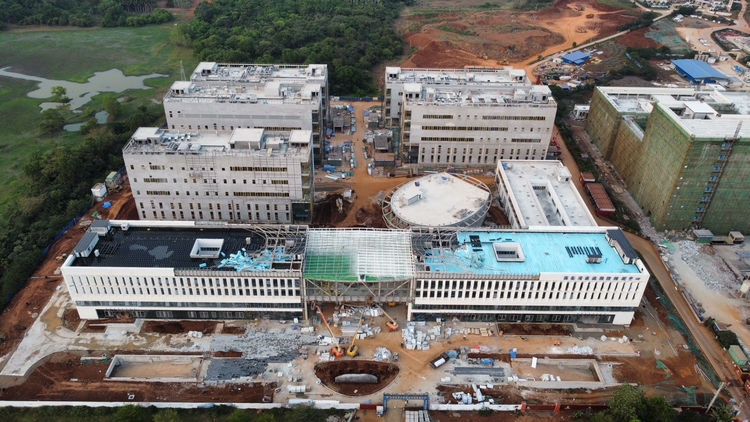

(海南省疾控中心项目。)

海南省公共卫生临床中心项目:累计完成总工程量的97%。主体结构完成,砌体完成99%,机电工程完成70%,幕墙工程完成53%,装修工程完成14%。累计完成投资2400万元,年度投资完成率30%,一季度投资完成率100%。

海南省妇幼保健院异地新建项目(暨海南省妇产科医院新建项目):累计完成总工程量84%。主体结构和砌体结构完成,外幕墙龙骨施工完成94%,机电工程完成48%,装修工程完成25%。完成年度投资8206万元,年度投资完成率26%,一季度投资完成率126%。

海南医学院第一附属医院江东新院区项目:累计完成总工程量60%。主体结构封顶,砌体砌筑完成93%,机电安装完成52%,装修工程完成13%,地块一幕墙施工完成37%、地块二幕墙施工完成13%。累计完成投资17104万元,年度投资完成率21%,一季度投资完成率110%。

海南省人民医院南院(观澜湖)项目:累计完成总工程量64%。主体结构封顶,二次结构完成92%,机电工程完成33%,外立面装修工程32%。累计完成投资7169万元,年度投资完成率19%,一季度投资完成率119%。

上海交通大学医学院附属瑞金医院海南医院(海南博鳌研究型医院)二期项目:2月6日开工建设,累计完成总工程量2%。完成桩基试桩,支护桩施工完成179根,完成总量的37%。累计完成投资1181万元,年度投资完成率11%,一季度投资完成率197%。

(来源:海南日报)

财经日历

      • 2025年 6月
      • 26
      • 27
      • 28
      • 29
      • 30
      • 31
      • 1
      • 2
      • 3
      • 4
      • 5
      • 6
      • 7
      • 8
      • 9
      • 10
      • 11
      • 12
      • 13
      • 14
      • 15
      • 16
      • 17
      • 18
      • 19
      • 20
      • 21
      • 22
      • 23
      • 24
      • 25
      • 26
      • 27
      • 28
      • 29
      • 30
      • 1
      • 2
      • 3
      • 4
      • 5
      • 6
      查看全部

      关注我们

      站长统计
