武汉地铁集团公布多条地铁建设情况

2022年02月09日 20:24   城市频道

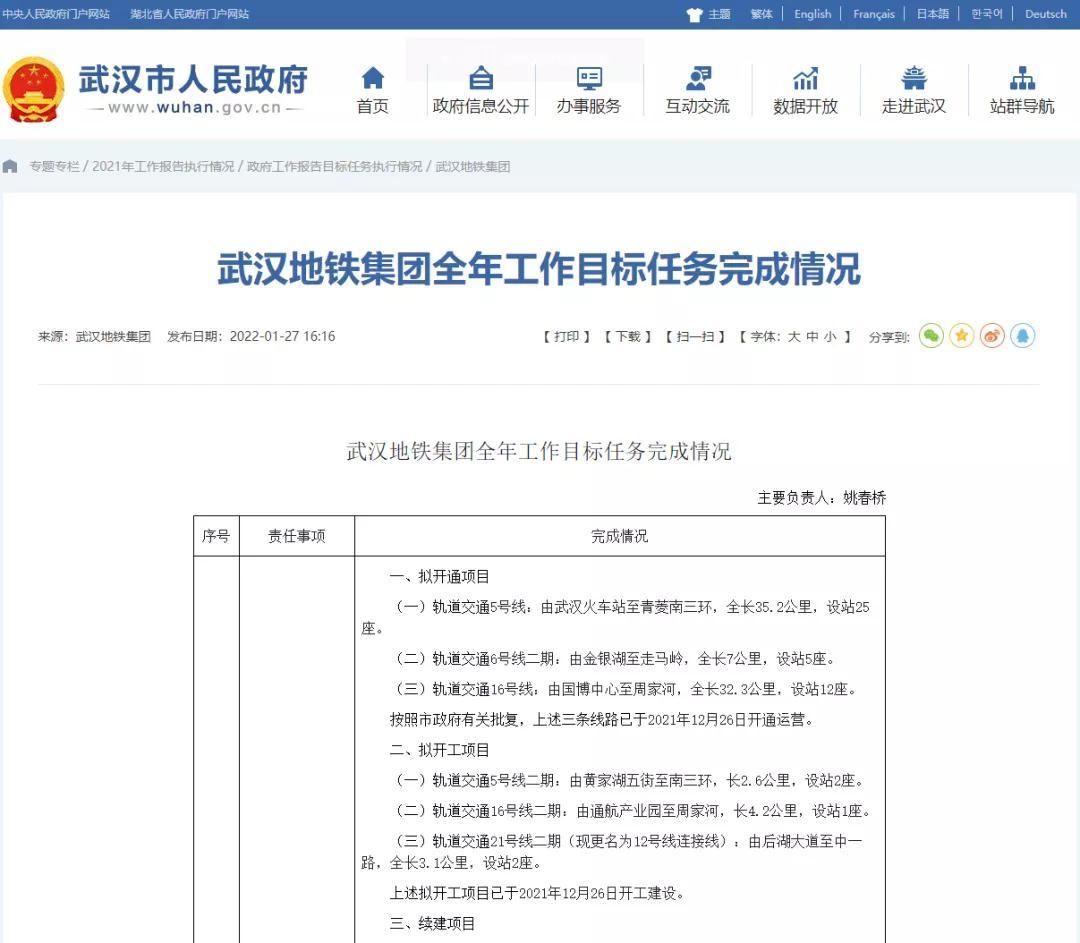

       近日,武汉地铁集团发布2021年《武汉地铁集团全年工作目标任务完成情况》,其中涉及武汉多条地铁建设情况,包括轨道交通11号线、19号线、前川线、12号线等消息。具体续建项目进度显示如下:

       轨道交通11号线东段二期,由11号线东段一期光谷火车站至武昌火车站,全长12.5公里,设站7座。

3站主体结构已完工,2站正进行主体结构施工,2站正进行围护结构施工。共14个单线盾构区间,已贯通2个,在建4个,未开工8个。关山大道站~终点区间左线洞通、武昌火车站~丁字桥站区间盾构始发2个节点目标已完成。

       轨道交通11号线三期首开段,由武昌火车站至白沙洲,全长4公里,设站2座。复兴路站主体结构已完工,江安路站正进行主体结构施工。共3个盾构区间,江复区间正进行岩溶处理,武复区间风井结构已完工,出入场线区间接收端加固已完成。江安路站部分主体结构施工节点目标已完成。

       轨道交通19号线,由武汉火车站至高新二路,全场21.2公里,设站7座。3站主体结构已完工,2站正进行主体结构施工,2站正进行围护结构施工。共12个单线盾构区间,已贯通2个,在建6个,未开工4个;共6个矿山法单线区间,已贯通2个,在建4个。花山新城站~花山河站双线贯通、花山车辆段运营库及综合楼开始施工2个节点目标已完成。

       轨道交通前川线,由马池路至前川北车基地,全长36.5公里,设站11座。9站主体结构已完工,2站正进行主体结构施工。共15个单线盾构区间,4个已贯通,11个正在掘进;共7个高架区间,下部结构大部分已完成,正进行上部结构施工。黄陂广场站~百泰路站区间右线洞通、部分高架区间桥梁结构完工、部分高架站主体结构完工3个节点目标已完成。

       轨道交通12号线武昌段,由科普公园站(不含)至青菱站,长22公里,设站14座。目前,2站主体结构已完工,12站正进行围护结构施工,共28个单线盾构区间,其中茶青区间双线盾构已组装完成,待掘进。青菱站、茶叶所站~青菱站区间风井主体结构完工等节点目标已完成。

       轨道交通12号线江北段,由青菱站(不含)至科普公园站,长37.9公里,设站23座。目前,2站主体结构完工,1站主体结构施工,12站正进行围护结构施工,6站正进行管线施工,2站未开工。共46个单线盾构区间,其中2处越江大盾构区间已具备盾构始发条件。科普公园站主体结构和丹水池站~科普公园站区间盾构具备始发条件等节点目标已完成。
