3月22日,广州南沙明珠湾起步区3号和4号能源站供能PPP项目(以下简称“能源站PPP项目”)开工仪式在横沥岛尖举行,4号能源站正式拉开建设序幕,实现明珠湾起步区能源站建设“零的突破”。
能源站PPP项目由广州市南沙新区明珠湾开发建设管理局牵头负责,由中国能源建设集团投资有限公司作为主体单位,中国葛洲坝集团股份有限公司、中国葛洲坝集团装备工业有限公司、杭州华电华源环境工程有限公司作为成员单位联合中标,实现了能源站PPP项目集投资、设计、施工、运维一体化,项目总投资约5.6亿元。

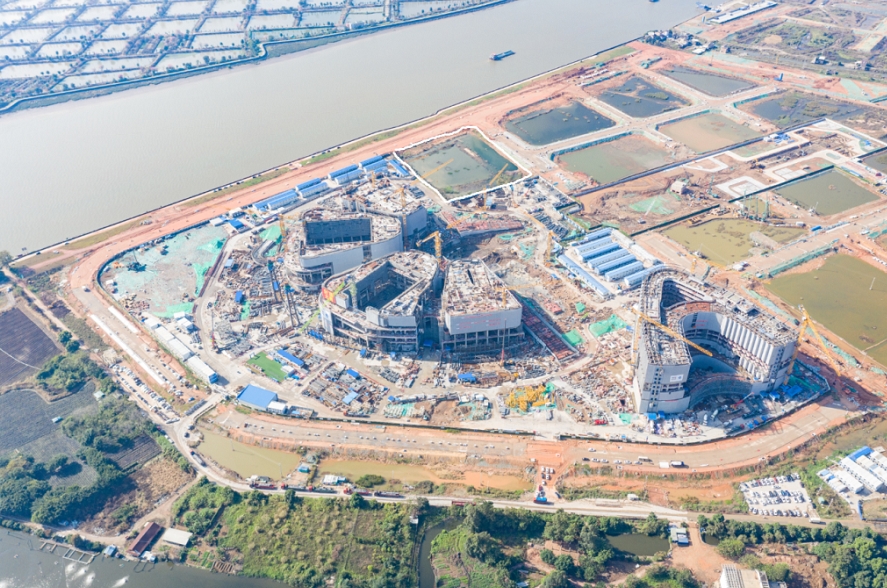

此次开工的是位于横沥岛尖国际金融论坛(IFF)永久会址旁的4号能源站,总用地面积14450.8平方米,建筑面积约9000平方米,供冷面积为137.86万平方米,地上一层为展览及配套用房,地下夹层为配电房,地下一层为制冷机房和蓄冰池。在建筑设计上,4号能源站造型优美,完美地融入了IFF永久会址的“木棉花”设计理念,展览与能源科技功能高度结合。
4号能源站开工后,现场已启动基坑支护及相关工程施工,建设团队将全力确保各项生产经营指标顺利实现。据悉,该能源站将于9月进入主体结构施工,12月实现主体结构封顶,预计到2023年3月,4号能源站正式投产将产生实际效益。根据计划,4号能源站首期可达40%设计供冷负荷,为包括国际金融论坛(IFF)永久会址在内的项目提供供冷服务。剩余60%将根据用户需求分批配套建设,预计2029年将全部竣工。
据了解,明珠湾起步区内现有的供冷方式都是采用的分散制冷的方式,以满足各自的冷负荷需求。而通过能源站PPP项目集中供冷,将实现整体投资减少、安全性高、节约用地、美观节能减排约12%等诸多优点。作为“城市空调”,能源站PPP项目的建设,充分迎合了明珠湾起步区、绿色低碳的发展理念,是积极践行“3060”碳达峰碳中和目标的重大突破。
